2012年3 月8日苏桥集中供热项目中化橡胶产业基地物流通道段钢套钢直埋保温管工程动工以来,由于施工面狭窄,与其他施工单位有施工交叉,再加上连续的雨水、停电等外部环境的影响,给整个施工作业带来了非常大的困难。 为确保施工质量和进度,积极采取有效的施工措施,加强与中橡相关部门的协调,加大施工现场的管理力度,采取了上游围堰堵水源、增加抽水设备、开挖积水坑、临时排水沟、加强地埋管基础护壁支撑等一系列措施,全力以赴日夜奋战,有条不紊地展开施工。在时间紧、任务重、天气坏的情况下,迎难而上共同努力,于本月20日按原定计划完成施工任务,顺利迈出了中橡产业基地供热管网建设的第一步。

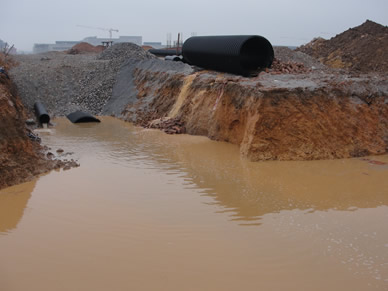

基 坑 严 重 集 水

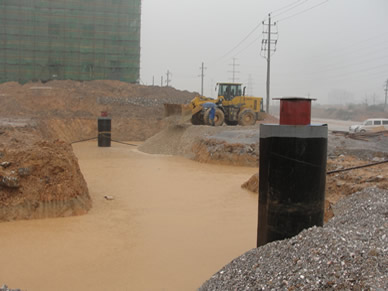

基 坑 严 重 集 水

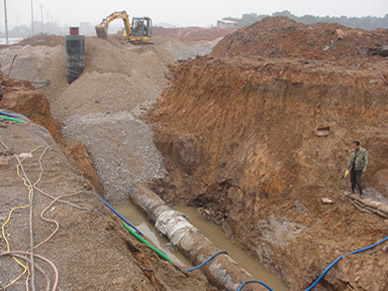

地埋管南端施工完毕后基坑回填

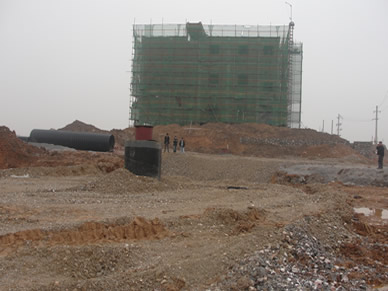

地埋管南端施工完毕后基坑回填

施工完毕将施工面交付中橡公司

施工完成后的现场一角 |
